ARK KẾ HOẠCH XÂY DỰNG HỆ THỐNG CỨU HỘ KHẨN CẤP BÁO ĐỘNG CHỐNG TRỘM HIỆN TẠI YẾU

Thời gian phát hành :2023-06-23

ARK KẾ HOẠCH XÂY DỰNG HỆ THỐNG CỨU HỘ KHẨN CẤP BÁO ĐỘNG CHỐNG TRỘM HIỆN TẠI YẾU

·         Chuẩn bị thi công

·         Vật liệu, thiết bị

Thiết bị đầu cuối: máy chủ giao tiếp báo động, bàn phím, báo động âm thanh/ánh sáng, đèn báo động, chuông báo động, máy tính (phần mềm quản lý hệ thống tích hợp sẵn), máy in, nguồn điện liên tục, v.v.

Bộ phận truyền dẫn: hộp điều khiển báo động, dây, cáp, v.v.

Thiết bị đầu cuối: từ tính cửa (cửa sổ), máy dò hồng ngoại chủ động (thụ động), máy dò vi sóng, máy dò siêu âm, máy dò kép, nút báo động, máy dò vỡ kính, khóa cửa điện từ, máy dò chu vi, v.v.

Các thiết bị và vật liệu nêu trên sẽ được lựa chọn theo các tài liệu hợp đồng và yêu cầu thiết kế, và thiết bị, vật liệu và phần mềm sẽ được kiểm tra và chấp nhận tại chỗ, và các biên bản nghiệm thu sẽ được điền vào. Thiết bị phải có giấy chứng nhận chất lượng sản phẩm, báo cáo thử nghiệm, dấu chứng nhận "CCC", hướng dẫn lắp đặt và vận hành, v.v. Nếu là hàng nhập khẩu thì cần cung cấp giấy chứng nhận xuất xứ và giấy kiểm định hàng hóa, giấy chứng nhận chất lượng hỗ trợ, báo cáo thử nghiệm và văn bản hướng dẫn lắp đặt, sử dụng và bảo trì bằng tiếng Trung. Trước khi lắp đặt thiết bị, tất cả các kiểm tra phải được thực hiện theo hướng dẫn sử dụng trước khi lắp đặt.

Vật tư mạ kẽm: ống thép mạ kẽm, trunking mạ kẽm, bu lông nở kim loại, ống mềm kim loại.

Các vật liệu khác: ống giãn nở bằng nhựa, vít máy, vòng đệm phẳng, vòng đệm lò xo, khối đầu cuối, băng cách điện, các khớp nối khác nhau, v.v.

Thiết bị

Thiết bị lắp đặt: máy khoan cầm tay điện, máy khoan tác động, bộ đàm, thang, công cụ kết hợp thợ điện.

Dụng cụ đo: Mê Công kế 250V, Mê Công kế 500V, thước thủy, thước thép, dây nhỏ.

điều kiện hoạt động

Việc trang trí nội thất của các công trình dân dụng của phòng quản lý đã hoàn thành, và các cửa ra vào, cửa sổ và khóa cửa đã được lắp ráp hoàn chỉnh.

Việc xây dựng phòng quản lý, trục dòng điện yếu, các bộ phận công cộng khác trong tòa nhà và các rãnh, rãnh, rãnh, ống, hộp, hộp đi dây cáp ngoại vi đã được hoàn thành.

Chuẩn bị kỹ thuật

Hoàn thiện bản vẽ thi công.

Kế hoạch xây dựng đã được lập và phê duyệt.

Trước khi xây dựng, nhân viên xây dựng phải được tổ chức để làm quen với các bản vẽ, sơ đồ và hướng dẫn thiết kế, lắp đặt và vận hành chuyên nghiệp, đồng thời thực hiện đào tạo có mục tiêu và tiết lộ kỹ thuật và an toàn.

Quá trình hoạt động

quy trình công nghệ

Đặt đường ống lắp đặt hộp điều khiển báo động đặt cáp lắp đặt thiết bị đầu cuối nối dây và gỡ lỗi thiết bị

phương pháp hoạt động

Lắp đặt hộp điều khiển báo động

Vị trí lắp đặt và chiều cao của hộp điều khiển báo động phải đáp ứng yêu cầu thiết kế, nếu không có yêu cầu thiết kế thì nên lắp đặt ở nơi tương đối khuất hoặc an toàn, khoảng cách giữa mép dưới và mặt đất là 1,4m.

Khi giấu hộp điều khiển báo động, khung của hộp phải gần với bề mặt của tòa nhà. Nghiêm cấm sử dụng hàn điện hoặc hàn khí để hàn thân hộp và ống nhúng với nhau. Đường ống vào hộp phải được cố định bằng đai ốc khóa.

Khi lắp đặt hộp điều khiển báo động trên bề mặt, độ cao phải được xác định, khoan và gắn các bu lông nở kim loại để cố định. Mặt sau của tủ phẳng với tường.

Nguồn điện xoay chiều của hộp điều khiển báo động phải được đặt riêng và nghiêm cấm đi qua cùng một đường ống với đường tín hiệu hoặc đường dây nguồn DC điện áp thấp.

đặt cáp

Thử nghiệm cách điện nên được thực hiện trước khi đặt cáp, điện trở cách điện giữa dây và cáp, giữa dây và mặt đất phải lớn hơn 0,5MΩ, chỉ có thể thực hiện đặt sau khi vượt qua thử nghiệm.

Các dây cáp phải được bố trí gọn gàng, không bị xoắn và hạn chế tối đa việc bắt chéo, với dây dày ở phía dưới và dây mỏng ở phía trên.

Không được có mối nối trong đường ống và các mối nối phải được nối tại hộp (hộp) dây chuyền.

Cả hai đầu của cáp được đặt phải được đánh dấu. Lớp che chắn của cáp đồng trục phải được nối đất chắc chắn ở một đầu.

Khi ống dây không thể đi trực tiếp vào hộp nối thiết bị, phải sử dụng kết nối chuyển tiếp ống kim loại giữa đầu ra ống dây và thiết bị đầu cuối, chiều dài của ống không được vượt quá 1m và cáp không được tiếp xúc trực tiếp.

LẮP ĐẶT THIẾT BỊ ĐẦU CUỐI

Vị trí lắp đặt thiết bị đầu cuối hệ thống báo động phải đảm bảo yêu cầu thiết kế và tuân thủ các quy định sau:

(1) Máy dò vi sóng rất nhạy cảm và không nên lắp đặt đối diện với cửa ra vào hoặc cửa sổ để tránh báo động giả do các vật thể di chuyển ngoài trời gây ra.

(2) Máy dò siêu âm dễ bị ảnh hưởng bởi gió và luồng không khí, không nên lắp đặt gần quạt hút và lò sưởi.

(3) Khi lắp đặt máy dò hồng ngoại hoạt động, các thiết bị thu và phát phải đối mặt với nhau và không được có vật cản ở giữa, như thể hiện trong hình.

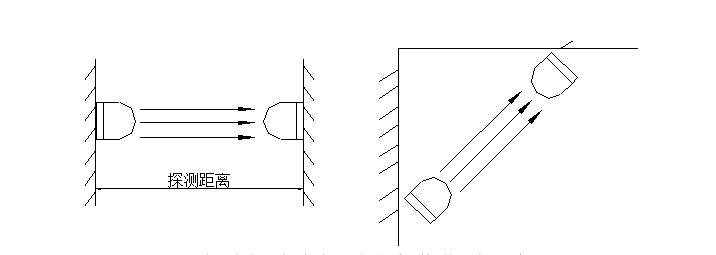

                             Hình Sơ đồ vị trí lắp đặt đầu báo hồng ngoại chủ động

(4) Khi lắp đặt máy dò hồng ngoại thụ động, khu vực phát hiện phải vuông góc với hướng xâm nhập và khu vực được bảo vệ phải nằm trong phạm vi của khu vực phát hiện, như trong hình. Giữ khoảng cách hơn 1,5m so với nguồn nhiệt. Tránh ánh nắng trực tiếp. Đồng thời, cần lưu ý rằng không được có vật cản trong khu vực phát hiện.

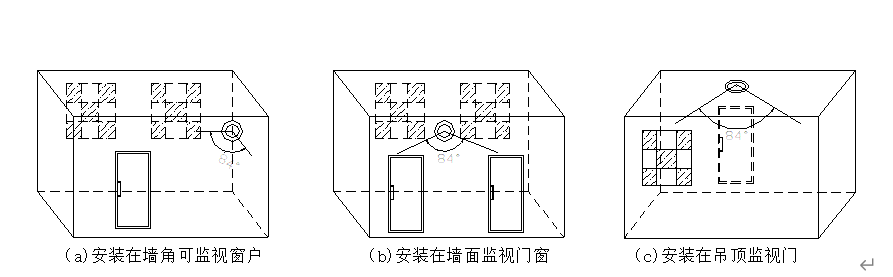

                                           Hình Phương pháp bố trí đầu báo hồng ngoại thụ động

(5) Khi lắp đặt máy dò kép, nên làm cho trục của máy dò tạo thành một góc bao gồm 45° với hướng của đối tượng được bảo vệ.

Khi lắp đặt máy dò, các dây cáp trong hộp phải được rút ra trước, uốn nếp trên các đầu kết nối của máy dò và các dây cáp thừa phải được cuộn lại vào hộp và cố định đế máy dò trên hộp bằng vít , và việc sửa chữa phải chắc chắn và đáng tin cậy.

HỆ THỐNG DÂY ĐIỆN VÀ GỠ LỖI THIẾT BỊ

Trước khi đấu dây, hãy tiến hành một thử nghiệm rung lắc khác trên mặt đất và cách điện đường dây của cáp đã đặt, đồng thời thực hiện kết thúc thiết bị theo sơ đồ nối dây thiết bị sau khi vượt qua thử nghiệm.

Máy chủ cảnh báo xâm nhập và bộ điều khiển được kết nối với cáp bằng các đầu nối đặc biệt và phần uốn chắc chắn. Lớp che chắn của thiết bị và cáp phải được gấp nếp để bảo vệ dây nối đất và điện trở nối đất không được lớn hơn 1Ω.

Theo bản vẽ xây dựng và hướng dẫn sử dụng sản phẩm, hãy kết nối các thiết bị ngoại vi như máy in hệ thống và nguồn điện UPS.

Cài đặt phần mềm quản lý hệ thống cảnh báo xâm nhập trên máy chủ quản lý máy tính và thực hiện cài đặt khởi tạo.

Địa chỉ của từng bộ điều khiển báo động được mã hóa riêng, được lưu trữ trong máy chủ hệ thống và được ghi lại.

Thực hiện phát hiện khu vực mù, phát hiện chức năng chống động vật, phát hiện chức năng chống tháo gỡ, phát hiện chức năng cảnh báo mạch hở hoặc ngắn mạch đường tín hiệu, phát hiện chức năng cảnh báo cắt đường dây điện, kiểm tra tốc độ truy cập và tốc độ toàn vẹn của thiết bị tại chỗ, v.v. máy dò.

Phát hiện các chức năng giải giáp và kích hoạt hệ thống, chức năng báo động tắt máy và phát hiện chức năng của phần mềm quản lý hệ thống báo động (bao gồm cả bản đồ điện tử).
